Všechny komunikační úpravy na řešené trase jsou připravovány a realizovány ve snaze po zkvalitnění nadřazeného dopravního systému a vychází ze stávajících a prognózovaných vnitrostátních a mezinárodních přepravních nároků se zohledněním základních koncepčních dokumentů (prioritně usnesení vlády č. 741/1999 k Návrhu rozvoje dopravních sítí v České republice do roku 2010 a č. 145/2001 k Návrhu harmonogramu a finančního zajištění realizace Návrhu rozvoje dopravních sítí v České republice do roku 2010 a č. 882/2005 k dopravní politice ČR pro léta 2005–2013). Dalším významným argumentem pro realizaci tohoto tahu je politický požadavek formulovaný usnesením vlády č. 122/2000 ke Globálnímu plánu revitalizace pánevních oblastí severozápadních Čech, který ve svém 2. dodatku ukládá harmonogram výstavby D6 urychlit. Na území Karlovarského kraje se kromě toho jedná i o usnesení vlády č. 360/2004 k aktuálním problémům Karlovarského kraje, které uložilo ministru dopravy pokračovat v urychlené realizaci výstavby dálnice D6. Ve Středočeském kraji (ÚP rozvoje Středočeského kraje) má výstavba D6 význam pro rozvoj průmyslových zón v oblasti severozápadně od hlavního města Prahy.

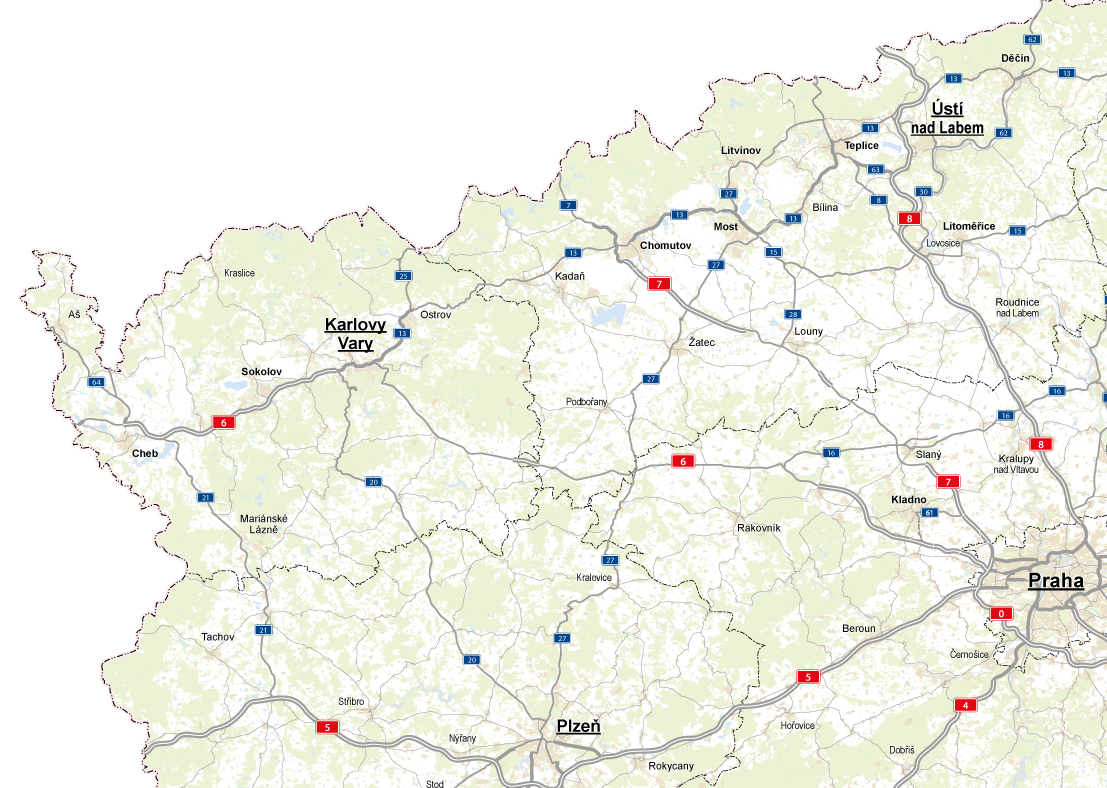

Dálnice D6 začíná připojením na dokončenou část Silničního okruhu kolem hl. města Prahy (stavby SO 516 Třebonice – Řepy a SO 517 Řepy – Ruzyně). V minulosti byly v rámci operačního programu doprava či z rozpočtu SFDI zrealizovány úseky:
V současné době jsou v rámci operačního programu doprava či z rozpočtu SFDI realizovány úseky:
Dopravní zatížení dálnice D6 bylo stanoveno na základě výsledků celostátního sčítání silniční dopravy z roku 2005, které na silniční a dálniční síti České republiky zajišťuje Ředitelství silnic a dálnic ČR v pravidelném intervalu 5ti let. Z výsledků zatím posledního sčítání z roku 2016 byly spočítány hodnoty intenzit provozu v následující výši:
Úsek | voz./den |
Praha - Pavlov | 29 500 |
Pavlov - Nové Strašecí | 17 000 |
Nové Strašecí - křižovatka sil. I/27 |
11 000 |
Křižovatka sil. I/27 - Bošov | 7 900 |
Bošov - Karlovy Vary | 10 700 |
Karlovy Vary západ, 2.st. | 25 500 |
Jenišov – Nové Sedlo | 16 500 |
Nové Sedlo – Sokolov | 15 600 |
Sokolov – Tisová | 11 500 |
Tisová – Kamenný Dvůr | 12 500 |
Kamenný Dvůr – Cheb-východ | 16 000 |
Uvedené hodnoty dopravního zatížení představují pouze stávající objemy přepravních vztahů, které jsou v současné době po silnici I/6 – D6 převáděny. Pokud se týká skladby dopravního proudu, prakticky v celém tahu bylo z celkového počtu zaznamenáno 25 – 30 % vozidel těžkých. Po dokončení trasy D6 lze předpokládat navýšení objemu (zvláště těžké dopravy), která přejde z dnes využívané trasy po dálnici D5 a dále po silnici I/21 do Chebu a k hraničním přechodů Pomezí a Vojtanov. Další významné navýšení intenzity dopravy může přinést využití přilehlého území ke komerčním účelům a plánovaná revitalizace pánevních oblastí severozápadních Čech.
stavební úsek | ÚPD | EIA | DUR | ÚR | DSP | SP | zahájení realizace |
---|---|---|---|---|---|---|---|
Praha - Pavlov | Stavba byla zprovozněna v roce 2008 | ||||||
Pavlov - Velká Dobrá I. stavba | Stavba byla zprovozněna v roce 2002 | ||||||
Pavlov - Velká Dobrá II. stavba | Stavba byla zprovozněna v roce 2000 | ||||||
Velká Dobrá - Kamenné Žehrovice | Stavba byla zprovozněna v roce 1994 | ||||||
Kamenné Žehrovice | Stavba byla zprovozněna v roce 1988 | ||||||
Tuchlovice I. stavba | Stavba byla zprovozněna v roce 1987 | ||||||
Tuchlovice II. stavba | Stavba byla zprovozněna v roce 1988 | ||||||
Stavba byla zprovozněna v roce 1983 | |||||||
Nové Strašecí, přeložka II.a | Stavba byla zprovozněna v roce 1982 | ||||||
Nové Strašecí, přeložka I.b | Stavba byla zprovozněna v roce 1986 | ||||||
Nové Strašecí, přeložka II.b | Stavba byla zprovozněna v roce 1985 | ||||||
Nové Strašecí - Řevničov | Stavba byla zprovozněna v roce 2020 | ||||||
Řevničov, obchvat | Stavba byla zprovozněna v roce 2020 | ||||||
Krupá, přeložka | Stavba byla zprovozněna v roce 2024 | ||||||
Hořesedly, přeložka | Stavba byla zprovozněna v roce 2025 | ||||||
Hořovičky, obchvat | Stavba byla zprovozněna v roce 2025 | ||||||
Petrohrad - Lubenec | ![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
2024 |
Lubenec - obchvat | Stavba byla zprovozněna v roce 2021 | ||||||
Lubenec - Bošov | Stavba byla zprovozněna v roce 2015 | ||||||
Knínice - Bošov | ![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
2025 |
Žalmanov - Knínice | ![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
2025 |
Žalmanov - Olšová Vrata | ![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
2026 |
Karlovy Vary - Olšová Vrata | ![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
2025 |
Soubor staveb Karlovy Vary, východ + západ, I. etapa | Stavba byla zprovozněna postupně v letech 1982 - 92 | ||||||
Karlovy Vary, západ, II. etapa | Stavba byla zprovozněna v roce 2007 | ||||||
Nové Sedlo - Jenišov | Stavba byla zprovozněna v roce 2010 | ||||||
Nové Sedlo - Sokolov | Stavba byla zprovozněna v roce 2012 | ||||||
Sokolov - Tisová | Stavba byla zprovozněna v roce 2011 | ||||||
Tisová - Kamenný Dvůr | Stavba byla zprovozněna v roce 2010 | ||||||
Kamenný Dvůr - křižovatka Y | Stavba byla zprovozněna v roce 2003 | ||||||
Cheb - obchvat, 2. stavba | Stavba byla zprovozněna v roce 1999 | ||||||
Cheb - obchvat, 1. stavba |
Stavba byla zprovozněna v roce 1997 | ||||||
Cheb–Pomezí, dostavba | ![]() |
![]() |
![]() |
![]() |
![]() |
![]() |
2028 - 2030 |
ÚPD - územně plánovací dokumentace |
EIA - dokumentace hodnocení vlivu stavby na životní prostředí |
DÚR - dokumentace k územnímu rozhodnutí |
ÚR - územní rozhodnutí (pravomocné) |
DSP - dokumentace ke stavebnímu povolení |
SP - stavební povolení |
Charakter stavby | Stavba | Kategorie | Délka v km | Zahájení | Dokončení | Zprůjezdnění |
---|---|---|---|---|---|---|
VO | Nové Strašecí Ia. přeložka | S24,5 | 2,75 | 1980 | 1983 | - |
VO | Nové Strašecí IIa. přeložka | S24,5 | 3,63 | 1979 | 1982 | - |
VO | Nové Strašecí Ib. přeložka | S24,5 | 6,5 - dvoupruh | 1985 | 1986 | 1986 |
VO | Nové Strašecí IIb. přeložka | S24,5 | 6,5 - dvoupruh II. část | 1982 | 1985 | 1985 |
VO | Tuchlovice I. | S24,5 | 1,5 - dvoupruh | 1984 | 1987 | 1987 |
VO | Tuchlovice II. | S24,5 | 1,7 - dvoupruh II. část | 1986 | 1988 | 1988 |
VO | Kamenné Žehrovice II. | S24,5 | 1,9 | 1988 | - | - |
Po roce 1989 byla hlavní pozornost zaměřena na dokončení úseku Praha - Kamenné Žehrovice a vybudování úseku Karlovy Vary - Cheb. Jako první byla po roce 1989 zprovozněna stavba Velká Dobrá - Kamenné Žehrovice (zprovozněna 1994), která umožnila odvést dopravu z obcí Velká Dobrá a Doksy. Následoval soubor staveb Pavlov - Kamenné Žehrovice, který byl zprovozněn v roce 2002. Poslední zbývající 10 km úsek Praha - Pavlov byl zahájen až v roce 2005. Po jeho dokončení došlo k významnému zlepšení životního prostředí v obcích Pavlov , Hostivice a Jeneč, které byly velmi zatíženy transitní dopravou. Tento úsek byl zprovozněn v prosinci 2008. Dálnice D6 se tak stala plnohodnotnou výpadovkou z města Prahy v celkové délce cca 30 km.
V Karlovarském kraji byla jako první zahájena výstavba obchvatu Chebu, který byl postupně dokončen v letech 1997 a 1999. Na obchvat Chebu v roce 2003 navázala zhruba 4,4 km dlouhá stavba Kamenný Dvůr - křižovatka Y.
Na tuto část dálnice navázaly celkem čtyři úseky od Jenišova po Kamenný Dvůr v souhrnné délce téměř 25 km. Tyto úseky byly zprovozňovány postupně v letech 2010 – 2012.
Velmi významnou stavbu se podařil zprovoznit v roce 2007. Jednalo se o dostavbu průtahu Karlovými Vary v délce 5,1 km, která umožnila odvést dopravu ze západní části města.
Následně nabralo tempo výstavby D6 vyšší tempo a ŘSD postupně otevíralo další úseky. V listopadu roku 2015 byl dokončen 4,1 km dlouhý úsek mezi Lubencem a Bošovem, který se stal na několik let izolovanou částí. Dopravu z Lubence odvedla až zprovozněná stavba Lubenec-obchvat, která se otevřela v srpnu roku 2021. Dálniční obchvat města měří 4,9 km.
Ve Středočeském kraji se další úseky D6 otevřely v roce 2020, kdy byly současně zprovozněny části od Nového Strašecí po Řevničov (za Krušovice). Stavby Nové Strašecí - Řevničov a Řevničov - obchvat prodloužily v listopadu 2020 délku D6 o dalších 9,8 km. Na tyto stavby navázala v srpnu 2024 zprovozněná část D6 kolem obce Krupá, díky níž se řidiči svezli po D6 dalších 6,5 km. Středočeskou trasu D6 uzavřela na konci září 2025, kdy byla dálnice prodloužena o 14,4 km díky úsekům kolem Hořoviček a Hořesedel. Tyto dvě obce byly posledními, kterými ve Středočeském kraji procházela silnice I/6. Tu nová D6 nahradila a z I/6 se stala krajská komunikace II/606. Spolu s těmito dvěma úseky byla otevřena též oboustranná odpočívka Kolešov.
V roce 2025 byly zahájeny další dva úseky D6, a to na území Karlovarského kraje. V březnu 2025 odstartovala výstavba 7,9 km dlouhého úseku Knínice-Bošov a v červenci 2025 následoval úseky Žalmanov-Knínice délky 7,0 km. Od roku 2024 je ve výstavbě také 11,1 km dlouhý úsek D6 mezi Petrohradem a Lubencem, který spadá do Ústeckého kraje.
Další postup přípravy dálnice D6 je rovněž závislý na disponibilních finančních prostředcích ze Státního fondu dopravní infrastruktury (SFDI). Předpokládaný harmonogram dostavby rychlostní silnice je dostupný v sekci "Harmonogram výstavby".
Stavba | Kategorie | Délka v km | Zahájení stavby | Zprovoznění |
---|---|---|---|---|
Praha - Pavlov | R24,5/120 | 10,4 | 03/2005 | XII.08 |
Pavlov - Velká Dobrá, I. stavba | R24,5/120 | 2,9 | 05/1999 | 06/2002 - čtyřpruh |
Pavlov - Velká Dobrá, II. stavba | R24,5/120 | 2,8 | 05/1999 | 06/2001 - čtyřpruh |
Velká Dobrá - Kamenné Žehrovice | R24,5/120 | 6,2 | 1988 | podzim 1994 |
Nové Strašecí - Řevničov | R 25,5/100 | 5,6 | 12/2017 | 11/2020 |
Řevničov - obchvat | R 25,5/100 | 4,2 | 12/2017 | 11/2020 |
D6 Krupá, přeložka | D 25,5/130 | 6,5 | 02/2022 | 08/2024 |
Lubenec-Bošov | R 25,5/100 | 4,1 | 05/2010 | 11/2015 |
Lubenec-obchvat | R 25,5/100 | 4,9 | 03/2018 | 08/2021 |
Karlovy Vary, západ II. stavba | MS20/60 - intravilán R24,5/90,100 - extravilán |
5,2 | 09/2004 | 10/2007 - čtyřpruh |
Jenišov – Nové Sedlo | R 24,5/100 | 4,4 | 02/2008 | 08/2010 |
Nové Sedlo – Sokolov | R 24,5/100 | 7,5 | 04/2009 | 10/2012 |
Sokolov – Tisová | R 24,5/100 | 5,4 | 10/2008 | 04/2011 |
Tisová – Kamenný Dvůr | R 24,5/100 | 7,5 | 08/2006 | 10/2010 |
Kamenný Dvůr - křižovatka Y | R24.5/100 | 4,4 | 03/2001 | 11/2003 |
Cheb, obchvat - I. stavba | R24.5/100 R11,5/100 |
8,9 | 11/1993 | 07/1997 |
Cheb, obchvat - II. stavba | R24.5/100 | 7,1 | 04/1997 | 10/1999 |
Hořesedly, přeložka | D 25,5/130 | 9,2 | 02/2023 | 09/2025 |
Hořovičky, obchvat | D 25,5/130 | 5,2 | 03/2023 | 09/2025 |
